Photovoltaik-Anlage

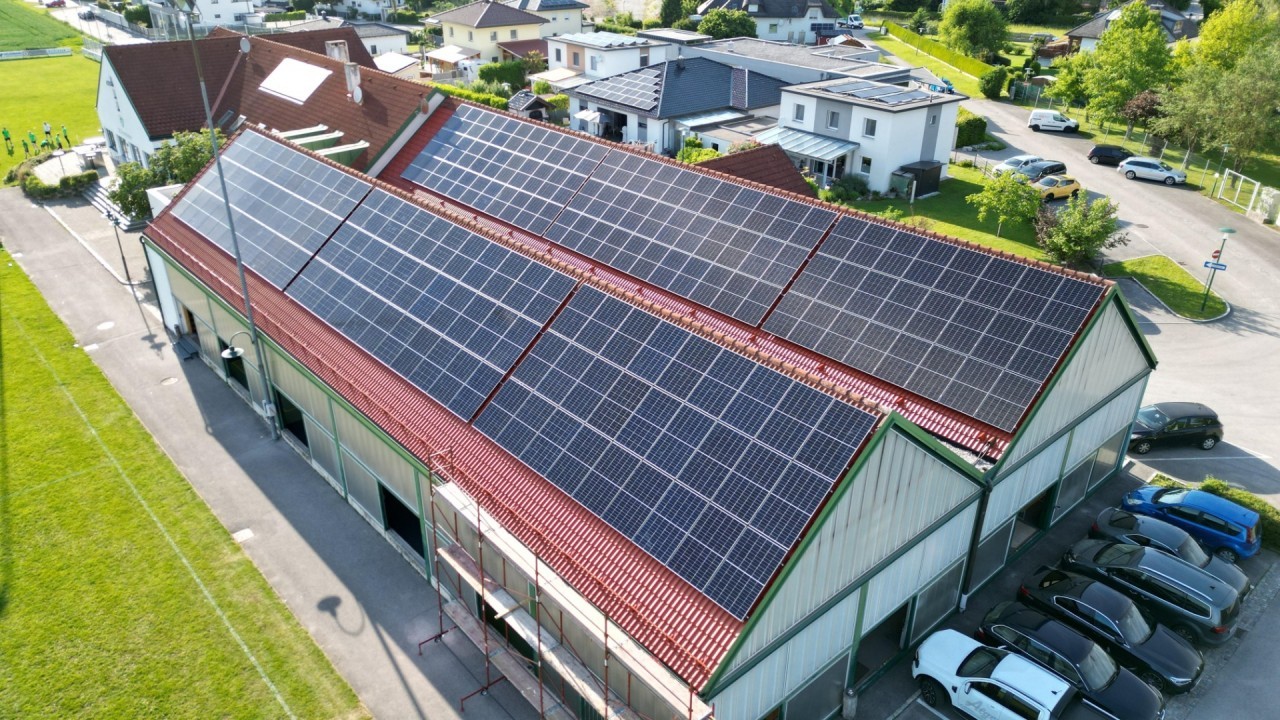

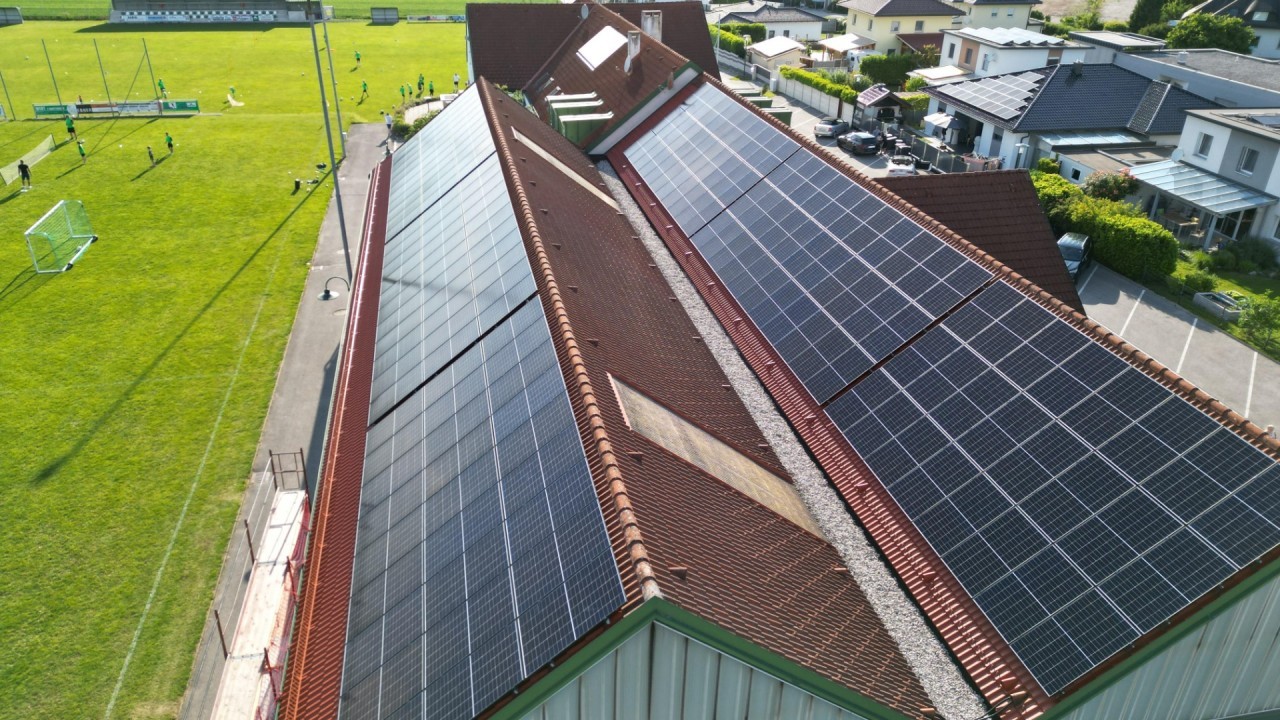

KW 22: Am Montag, 27. Mai 2024 wurde bereits die 2. Seite Dachseite fertiggestellt. Die Module der PV-Anlage sind montiert.

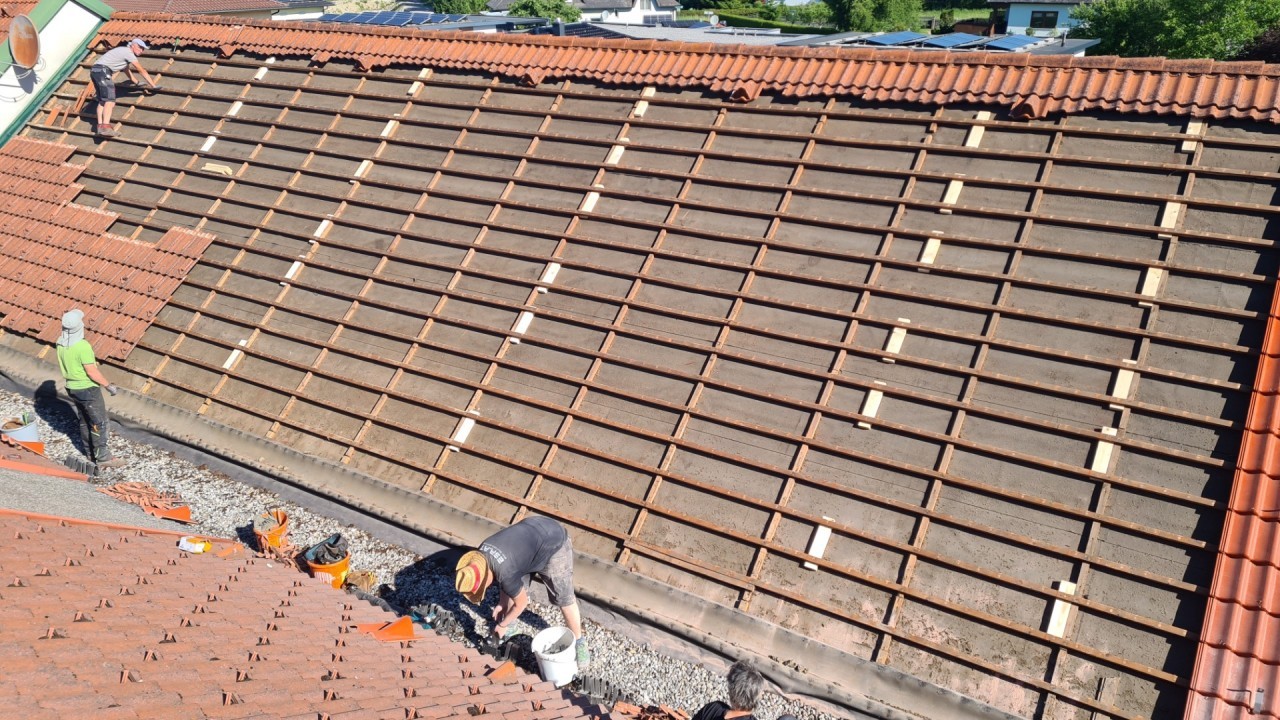

In dieser Woche (KW 21) werden die Vorbereitungsmaßnahmen zur Montage der Panele getroffen. Die Befestigungsschienen wurden bereits montiert.

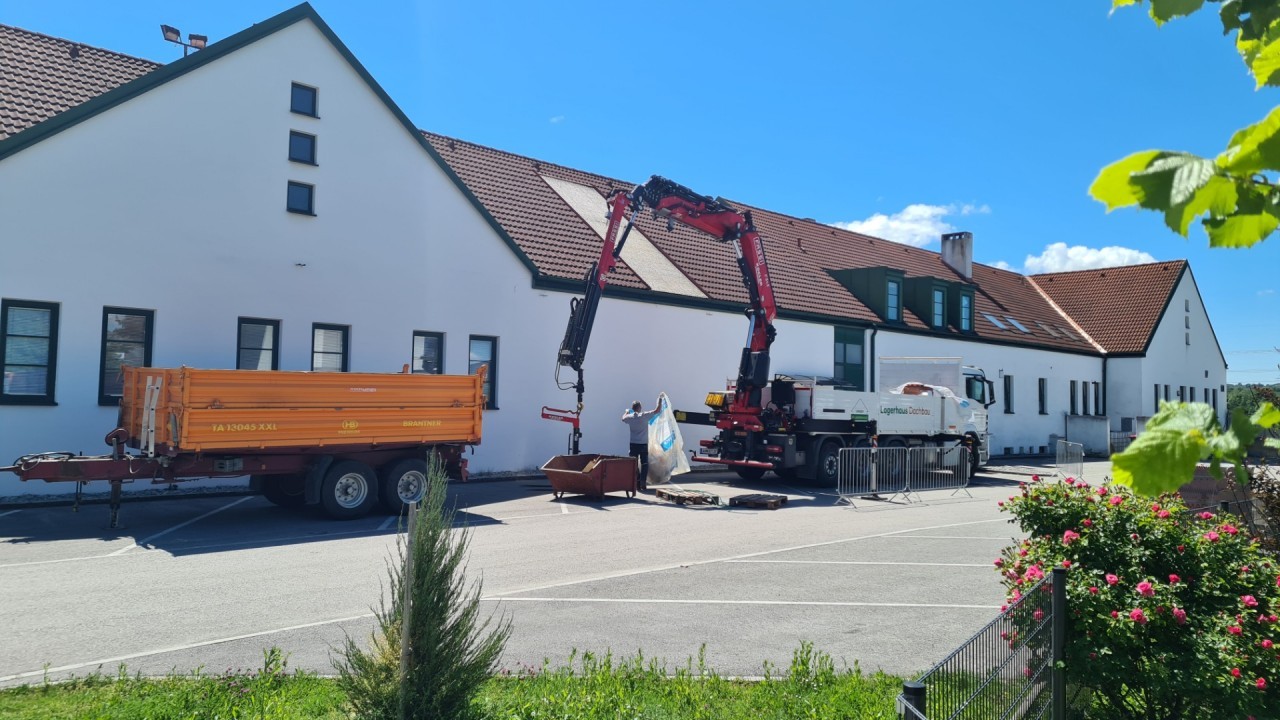

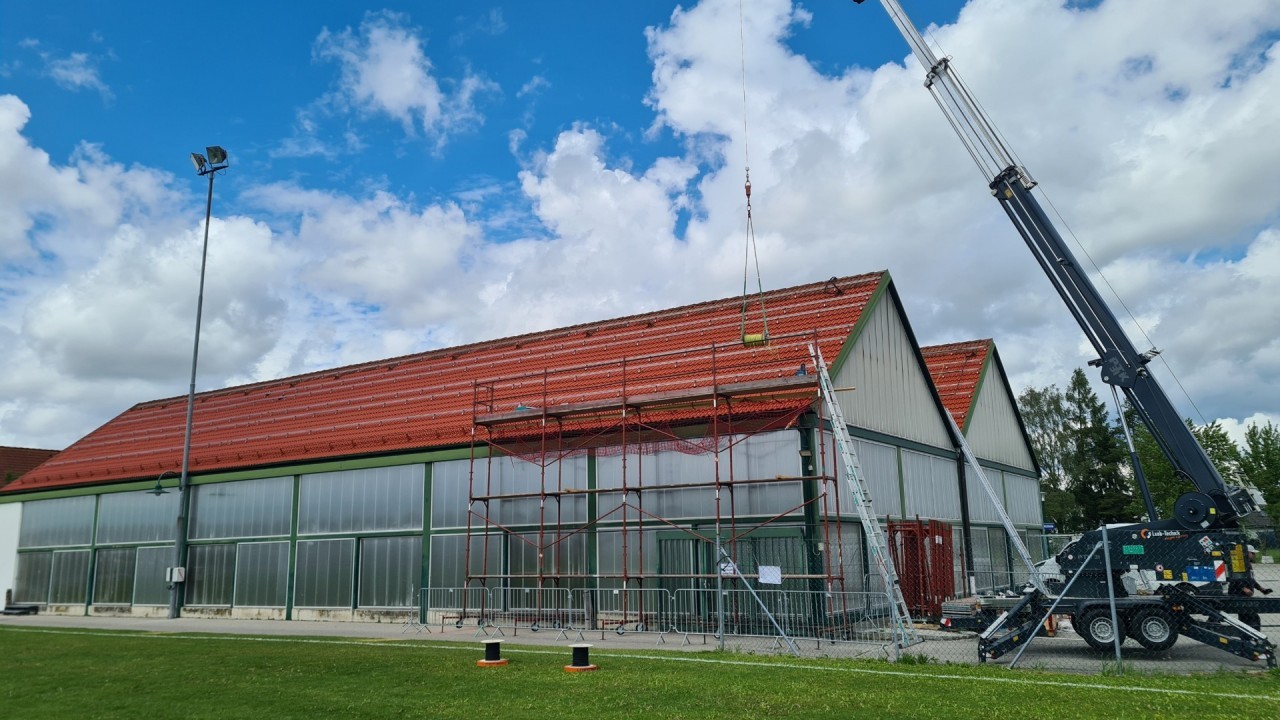

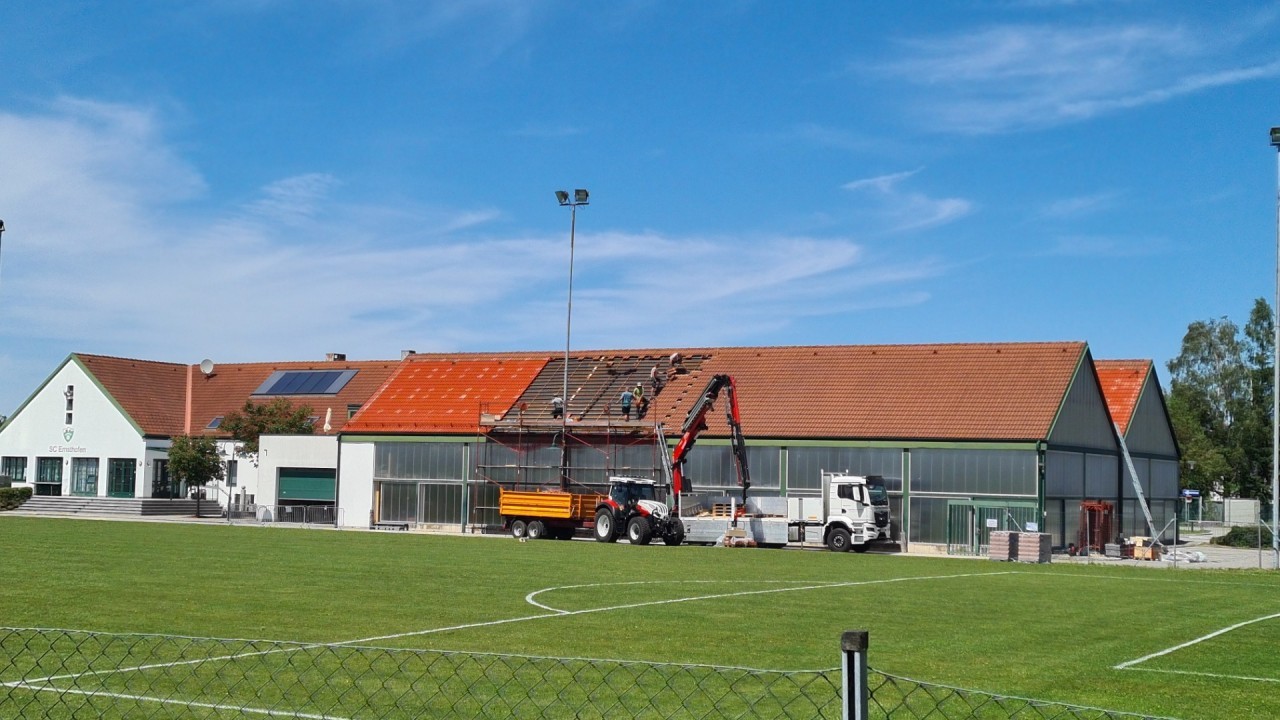

Am Montag, 13. Mai 2024 wurde mit dem Baubeginn für die größte gemeindeeigene PV-Anlage auf dem Dach der Stockschützenhalle gestartet. Die Arbeiten beginnen mit der Dachsanierung und der Montage der PVA-Konstruktion. Nach der Fertigstellung wird die Anlage eine installierte Leistung von etwa 75 kWp haben und die Brunnenanlage mit Strom versorgen. Die PVA wird nicht nur die Energieversorgung der Brunnenanlage sichern, sondern auch einen Betrag zur Reduzierung von CO2-Emissionen leisten.

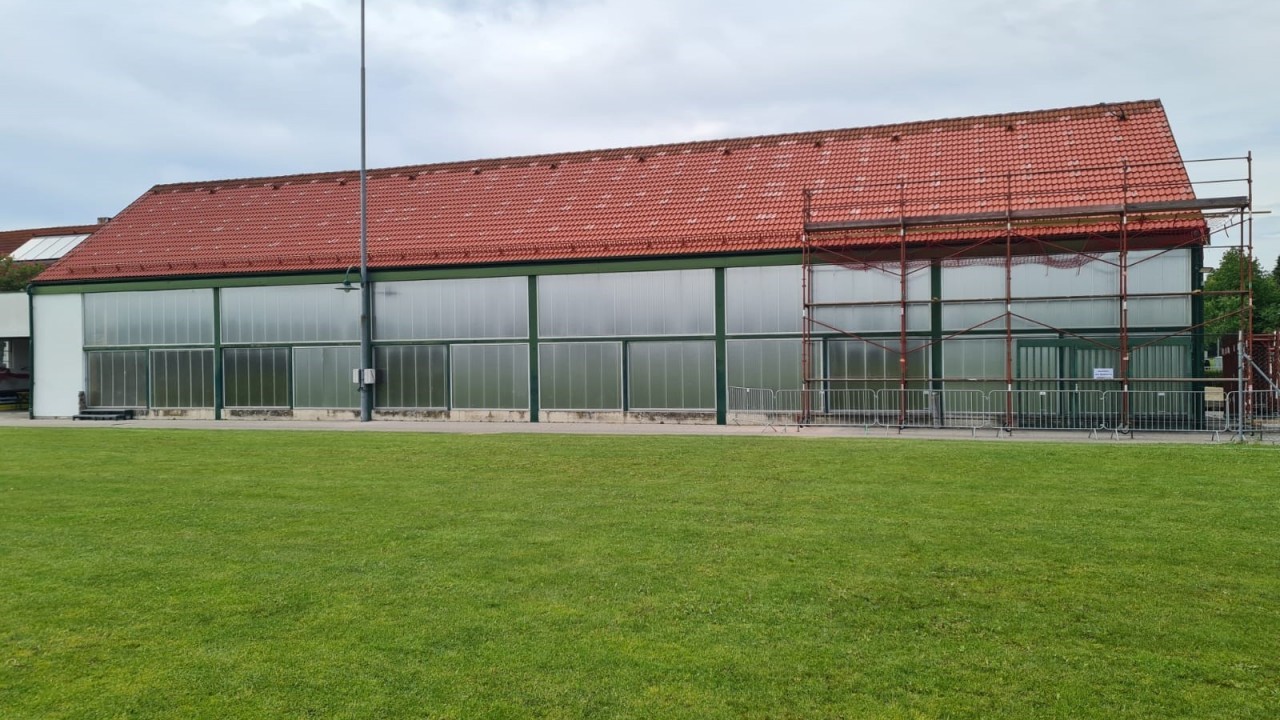

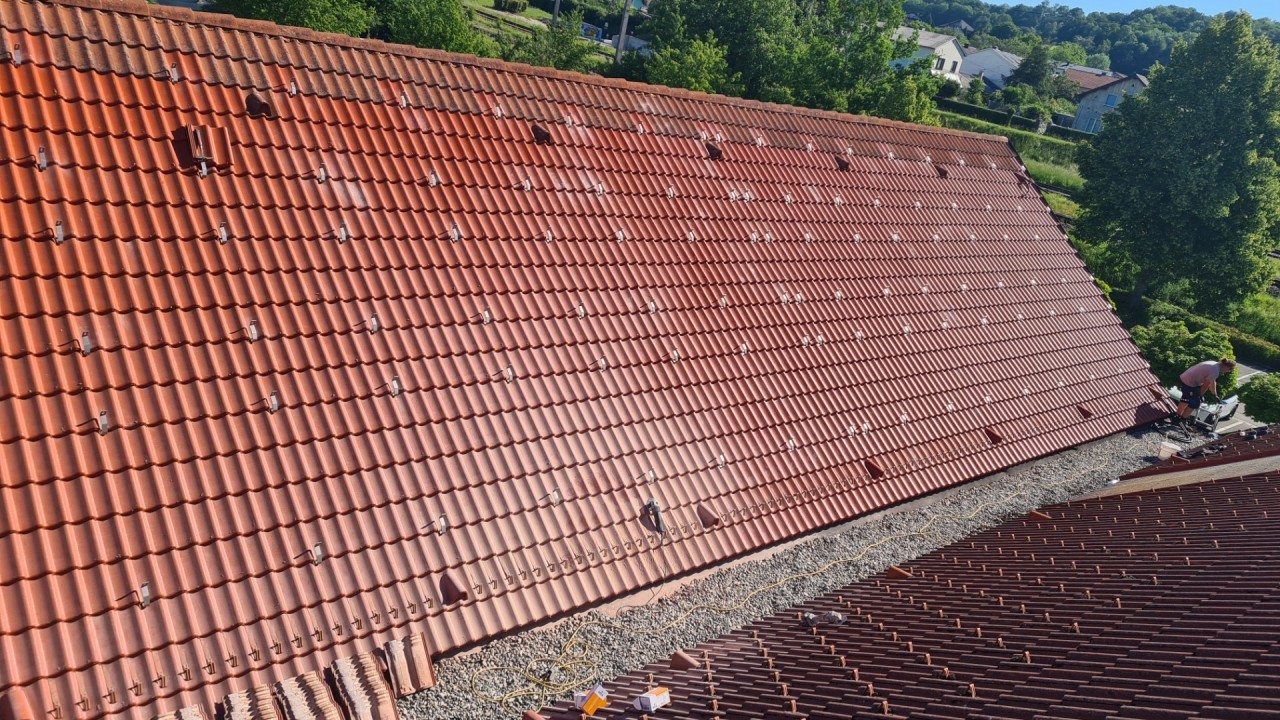

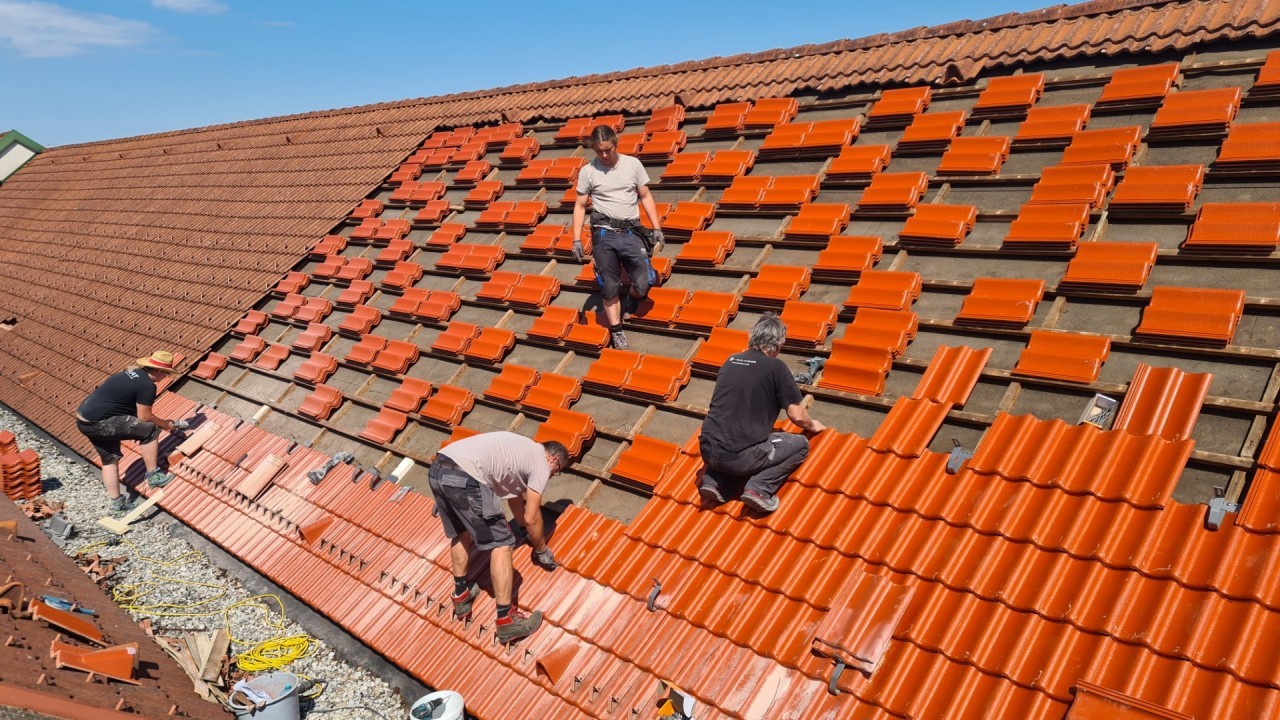

Am Freitag, 17. Mai 2024 konnten die Dachdecker-Arbeiten  bereits fertiggestellt werden.
